تقدیر کارفرمای پروژه سد سرنی از شرکت ملی ساختمان
در جلسه ای که با حضور مدیر عامل هلدینگ پایاسامان پارس آقای مهندس شاهسواری و مدیر عامل شرکت ملی ساختمان مهندس علی اصیلی در محل ساختمان مرکزی آب نیرو در مورخه96/7/11 برگزار گردید آقای مهندس هنر بخش مجری پروژه از کیفیت اجرای پروژه و نیز اجرای بموقع عملیات سد سرنی تشکر و قدر دانی نمود و اظهار امیدواری کرد در سد بختیاری نیز هلدینگ با حضور شرکتهای پیمانکار تحت پوشش همکاری تنگاتنگی را با کارفرما داشته باشد.

مشخصات پروژه:

اجرای سد سرنی به مبلغ ۱٫۰۱۱٫۷۰۰٫۰۰۰٫۰۰۰ ریال و طی قرارداد Pc توسط شرکت آب منطقه ای هرمزگان به شرکت ملی ساختمان واگذار گردید. سد خاکی سرنی به فاصله ۲۳ کیلومتری جنوب شرقی شهر میناب با هدف تأمین ۱۹ میلیون متر مکعب آب آشامیدنی مورد نیاز مردم بندرعباس ساخته خواهد شد.
برای تامین سالانه ۱۹ میلیون متر مکعب آب آشامیدنی مورد نیاز مردم بندر عباس از طریق ساخت سد بر روی رودخانه سرنی با ظرفیت مخزن حدود ۹۰ میلیون مترمکعب، ساخت ۳۶ کیلومتر خط انتقال آب و ایجاد تاسیسات تصفیه خانه با گنجایش ۲ متر مکعب بر ثانیه در نزدیکی شهر میناب، مبلغ ۸۷ میلیون یورو از محل تسهیلات بلند مدت بانک توسعه اسلامی به پروژه مذکور اختصاص یافته است.

نوع سدخاکی با هسته رسی با ارتفاع ۵۲ متر از بستر و طول تاج ۶۴۰ متر و عرض تاج ۱۲ متر و حجم مخزن ۹۰ میلیون متر مکعب است.طول دوره ساخت این پروژه ۳ سال پیش بینی شده است و موقعیت جغرافیایی سد در شهرستان میناب واقع در استان هرمزگان می باشد.

گفتنی است کارفرمای پروژه: شرکت آب منطقه ای هرمزگان و تامین کننده مالی بانک توسعه اسلامی است و مشاور پروژه نیز شرکت مهندسین مشاور تماوان می باشد.

اقدامات انجام شده تا کنون:

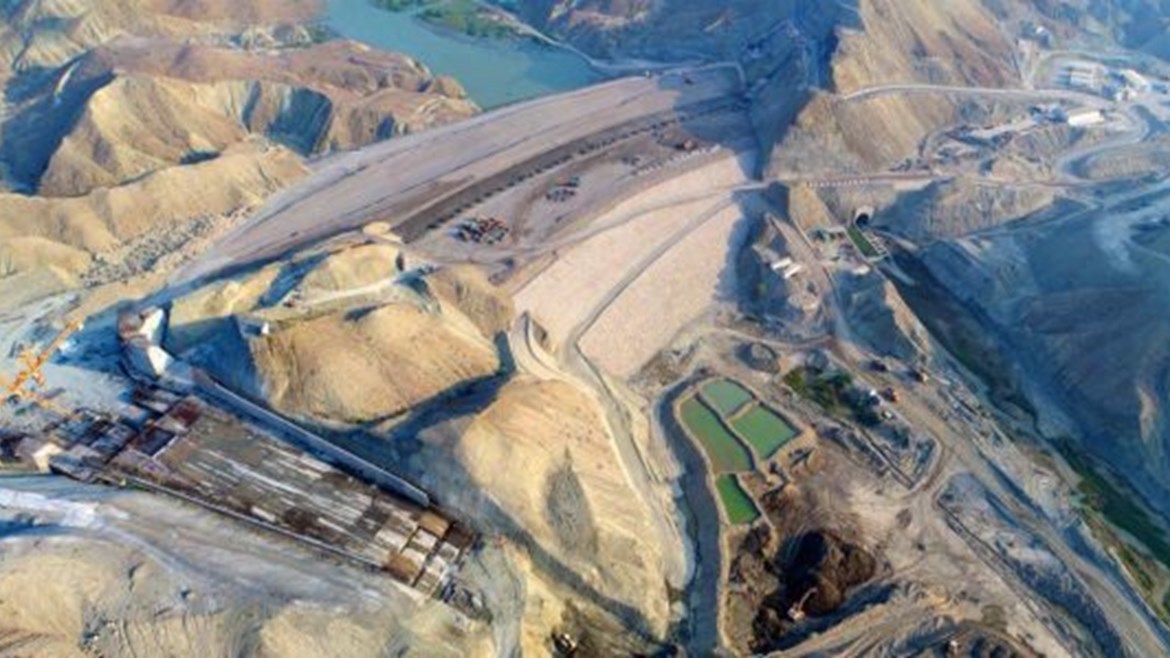

همزمان با اجراي پوسته بدنه عمليات خاکريزي در قسمت هسته رسي، فيلتر هاي پايين دست و بالادست و اجراي زهکش عمودي ادامه دارد.

– اجراي هسته رسي 124700 متر مکعب با درصد پيشرفت 54 %

– اجراي فيلتر بالادست 18000 متر مکعب با درصد پيشرفت 42 %

– اجراي فيلتر پايين دست 19800 متر مکعب با درصد پيشرفت 44%

– اجراي زهکش پايين دست 18900 متر مکعب با درصد پيشرفت 45%

ساير فعاليت هاي مربوط به عمليات خاکي

* معدن پوسته:

ادامه خاکبرداري و ايجاد دپو، بارگيري و حمـل مصالح رودخانه اي به بدنه سد

*معدن رس سرمست:

ادامه بارگيري و حمل از معدن رس سرمست به دپوي پايين دست بدنه

*رس – دپوي رس:

عمليات آماده سازي و ميکس رس در دپوي پايين دست بدنه بارگيري و حمل از دپو به هسته رسي

*ادامه عمليات بتن ريزي در قسمت هاي مختلف سرريز ادامه فعاليت در اوجي، ديوار هاي برگشتي شوت و ديوار هاي اطراف شوت در مجموع 14000 متر مکعب بتن ريزي شده که پيشرفت آن حدود 47 درصد مي باشد.

*عمليات بتن ريزي

*گالري ها:

ادامه عمليات آرماتوربندي، قالببندي و بتن ريزي گالري جناح چپ مجموعاً 1310 متر مکعب و درصد پيشرفت 70 درصد

*سرريز

ادامه عمليات بتن ريزي در قسمت هاي مختلف سرريز – ادامه فعاليت در اوجي، ديوار هاي برگشتي شوت و ديوار هاي اطراف شوت در مجموع 14000 متر مکعب بتن ريزي شده که پيشرفت آن حدود 47 درصد مي باشد.

*برج آبگير

ادامه عمليات آرماتوربندي و بتن ريزي برج آبگير با بتن ريزي حدود 530 متر مکعب مجموع با پيشرفت حدود 40 درصد

*حفاري و تزريق پرده آببند:

ادامه عمليات حفاري و تزريق پرده آببند با درصد پيشرفت کل 72%

*حفاري و تزريق تحکيمي:

ادامه عمليات حفاري و تزريق تحکيمي بستر رس از داخل گالري با درصد پيشرفت 81 %
