• شرکت ملی ساختمان، پیشرو در عمران و آبادانی کشور
  • شرکت ملی ساختمان، پیشرو در عمران و آبادانی کشور
  • شرکت ملی ساختمان، پیشرو در عمران و آبادانی کشور
خانه
منو
تماس

پروژه فولاد کاوه اروند

برچسب ها پروژه ها
  تاریخ انتشار : ۱۳۹۵/۰۱/۲۳   تعداد بازدید : 200

در پروژه فولاد کاوه اروند با توجه به بتن ریزی کلیه سازه های در دست اجرای شرکت ملی ساختمان ، میزان پیشرفت فیزیکی پروژه تا کنون 99 درصد می باشد و میزان بتن ریزی تا این تاریخ قریب به24000 متر مکعب می باشد و در حال حاضر فقط سازه Scale Pit باقیمانده است.
بازدید آقای مهندس ترکان و هیئت همراه.
آقای مهندس ترکان مدیر عامل محترم مناطق آزاد کشور به همراه هیئت همراه در مورخ 07-07-94 از پروژه فولاد کاوه اروند بازدید به عمل آوردند . ایشان در حین بازدید از پیشرفت پروژه ابراز رضایت نموده و از تمامی پرسنلی که در اجرای این پروژه ملی شریک بودند تقدیر و تشکر ویژه نمودند .

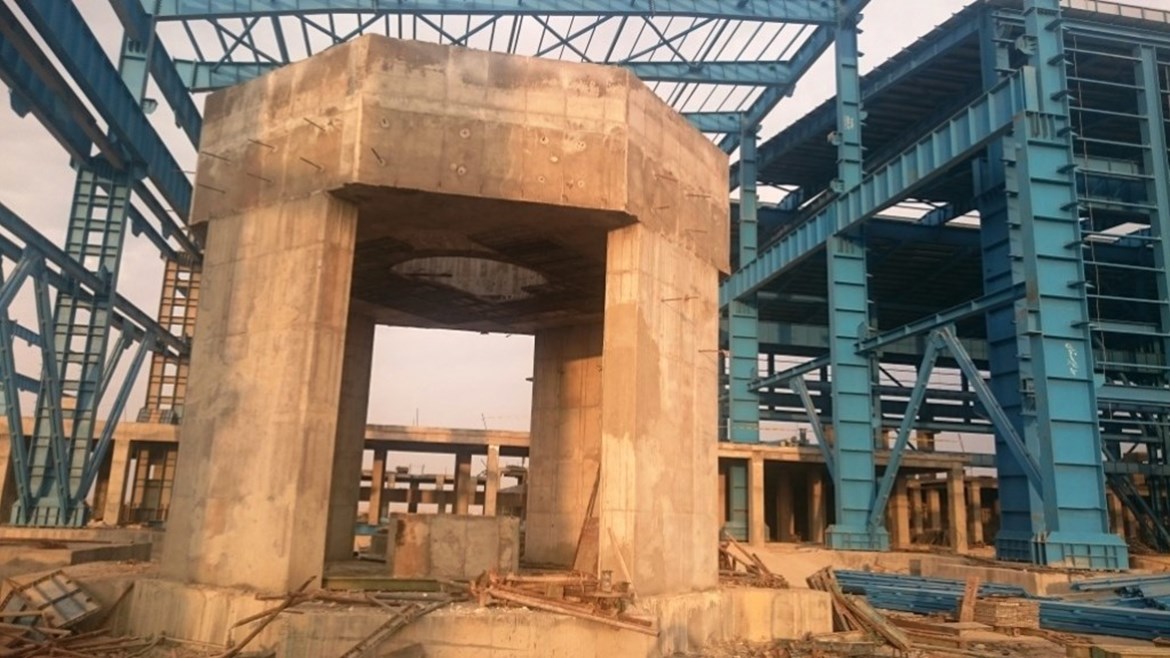

سازهStand Area

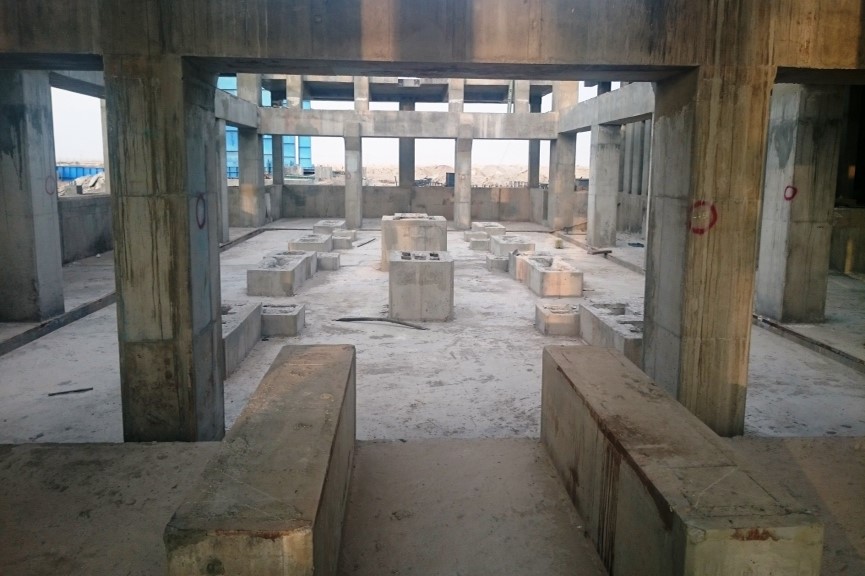

طی این دوره عملیات آرماتور بندی سقف سازه پارت 9 که مهمترین بخش سازه به لحاظ پیچیدگی اجرا محسوب می شود به اتمام رسید و بتن ریزی این سازه بالغ بر 1100 متر مکعب انجام شده است. قسمتی از پارت 7 و 2
سازه Stand Area که باقی مانده بود پس از بتن ریزی پارت 9 عملیات آرماتور بندی، قالب بندی و بتن ریزی آن نیز به اتمام رسید . در حال حاضر تنها قسمت کوچکی از سازه در پارت 8 باقی مانده که عملیات آرماتور بندی و قالب بندی آن در حدود 85 درصد تکمیل شده است. در مجموع پیشرفت سازه مذکور بالغ بر 98 درصد می باشد
سازهCooling Bed
بخشی از پارت 3 سازه در تراز 5.000 + به علت تغییر نقشه در حال قالب بندی و آرماتور بندی اتمام و بتن ریزی آن نیز انجام گردید. با پایان یافتن این بخش از سازه عملیات اجرایی سازه فوق به طور کامل انجام پذیرفت . درصد پیشرفت این سازه 100 درصد می باشد.

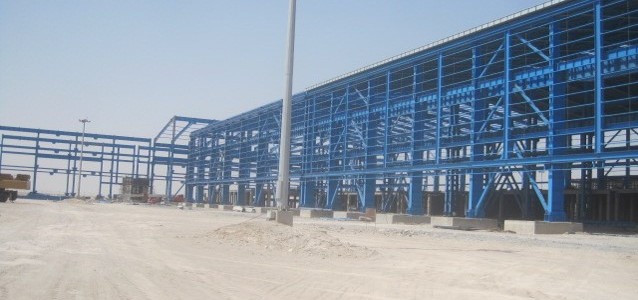

سازه Wire Rod
با اتمام عملیات نصب باکس های پدستال سقف این سازه و بتن ریزی آن، عملیات اجرایی سازه فوق به طور 100 درصد به پایان رسید.
پس از نصب قطعات فلزی و همزمان با آن عملیات قالب بندی در این سازه تکمیل گردید و بتن ریزی آن به طور کامل انجام شد و سازه به طور 100 درصد تکمیل گردید.
سازه دودکش کوره
پس از نصب قطعات فلزی و همزمان با آن عملیات قالب بندی در این سازه تکمیل گردید و بتن ریزی آن به طور کامل انجام شد و سازه به طور 100 درصد تکمیل گردید .

سازه Scale Pit
تراز 8.00-
با اتمام عملیات آرماتور بندی و قالب بندی فونداسیون این سازه در تراز فوق عملیات بتن ریزی آن نیز انجام گردید . در حال حاضر در این بخش از سازه با توجه به شیب معکوس دیواره قوسی امکان استفاده از قالب فلزی مقدور نبوده و تصمیم بر آن شد از قالب های Play Wood برای این منظور استفاده گردد . که آرماتوربندی و قالب بندی به همراه نصب ریل های دیواره در پارت 1 و قسمت شیب معکوس به اتمام رسیده و بتن ریزی آن نیز انجام شده است . پیشرفت این بخش از سازه 60 درصد می باشد .
تراز 4.00-
پس از اتمام عملیات تخریب و خاکبرداری ماشینی در این بخش، تسطیح دستی آن انجام و آرماتور بندی و قالب بندی این بخش تکمیل و بتن فونداسیون آن ریخته شده است که در حال حاضر در حدود 55 درصد این بخش به اتمام رسیده است. همزمان با اتمام عملیات اجرایی سازه ها تمیزکاری سایت نیز در حال انجام می باشد که تا کنون بیش از 50 درصد محوطه به صورت نهایی تمیز کاری شده است .
تحویل موقت سازه های تکمیل شده نیز در حال انجام می باشد که تا کنون سازه های ذیل تحویل موقت گشته اند :
Furnace Area
Stand Area Part 2 & 5 & 7
Bar Cooling Bed Area ELV +3.84 & +4.10 & +5.00

ارسال نظر

دیدگاه
